马来西亚巴莱水电站启动料场开采施工

日期:2025-06-23 来源:马来西亚巴莱水电站项目 作者:邹麟琦 郑稚凡 摄影:郑稚凡 字号:[ ]

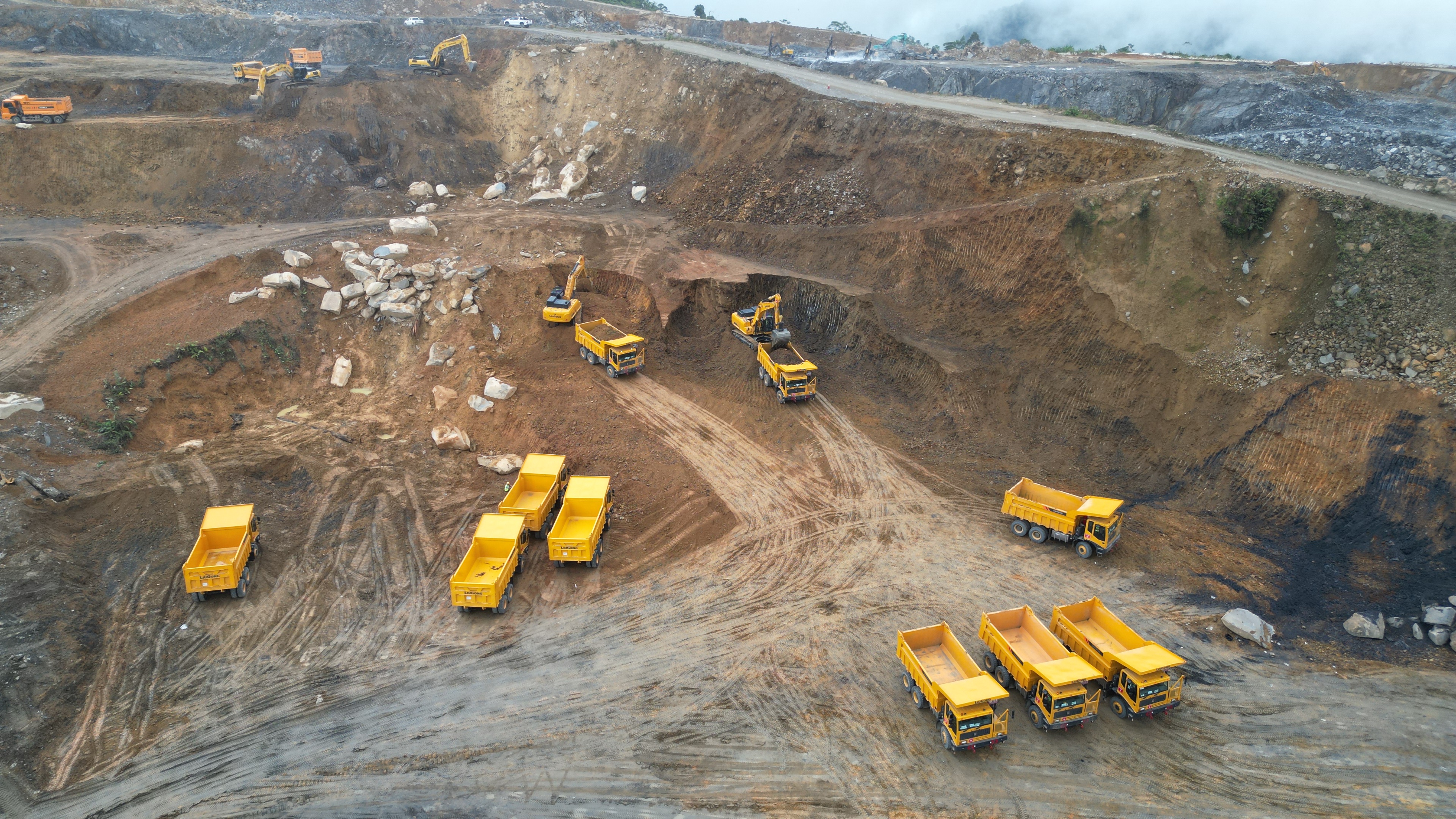

本站讯  6月21日,马来西亚巴莱水电站项目由水电八局负责承建的35%的料场施工作业正式启动。

2号料场为大坝填筑料的主要来源,位于坝址左岸上游约4.5公里处的山脊上,距填筑区运输距离约10公里。料场采用沿山脊凹槽式开挖方式,设计开挖区长约2.5公里、宽约200米,设计开挖高程范围为EL.505~345,设计总开挖量约4593万立方米。整体划分为A至F六个作业区,水电八局负责其中E、F区,约占总作业面积的35%,主要承担钻爆、挖运上坝等任务。为保障施工顺利衔接,项目部在进场前积极跟总包方进行沟通,围绕作业边界、设备配置、任务交底等重点事项进行详细讨论确认,顺利完成施工区域交接,实现现场作业快速启动。

目前,项目部已结合现场条件制定详尽的施工组织与安全管理方案,统筹人员设备资源,优化作业流程,全力保障施工高效、安全、有序推进。接下来,我方将坚持“质量第一、安全至上、高效履约”的管理理念,扎实推进E、F区各项施工任务,为项目顺利建设贡献八局力量。
